間仕切変更による自火報設置
毎度有り難う御座います。
GWも終わり、再び業務再開です。
今年は3日ほどゆっくりできました。
でも、動かないでいるとダメですね~。
これから改修やら民泊やら忙しく、感謝でございます。
猛暑前に工事関係をやっつけたいです(^^;
では、いってみYO~~~!
今回は、とある建物1階のテナント工事。
コンビニだったのですが、2分割して事務所に。
内装を解体するのですが、今回は未警戒にせず。
業者さんに「火報は活きてるから気を付けて」と。
小規模なんで解体工事も数日で終了しスケルトンに。
まぁ、こんな↓感じでございます。

光電が2個と定温が2個、総合盤1台が設置されてます。
ここを2分割にしてテナント事務所にするそうです。
こんな↓風になる予定です。
感知器はすべて新品に取替ます。
画像のように、移設やら増設やらあります。
が、スケルトン状態なんで楽!
埋込の総合盤が少し手間かなっつ~くらいで。
では、既存をご紹介いたします。↓↓↓ドン↓↓

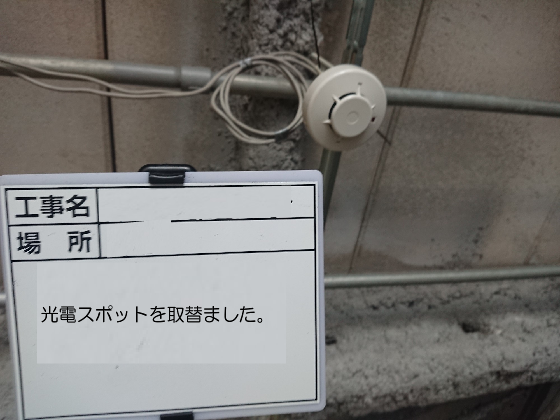

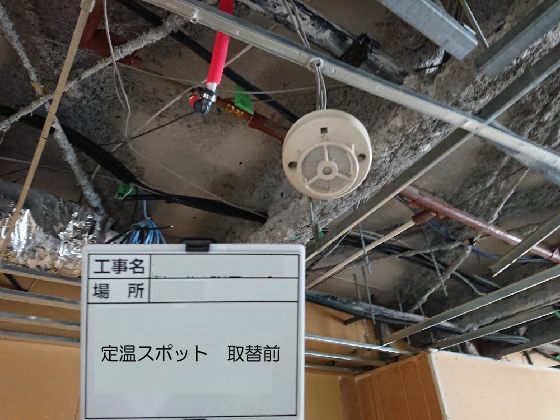

光電スポットですね。下地付き(^^;

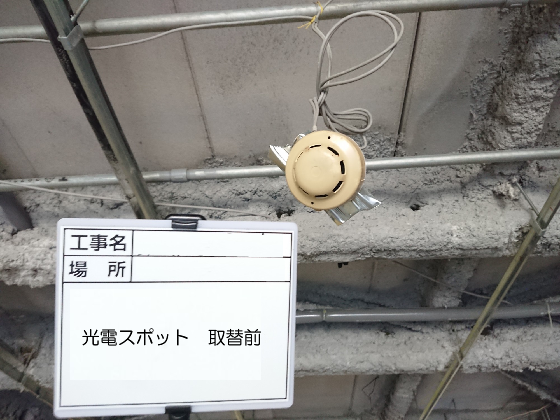

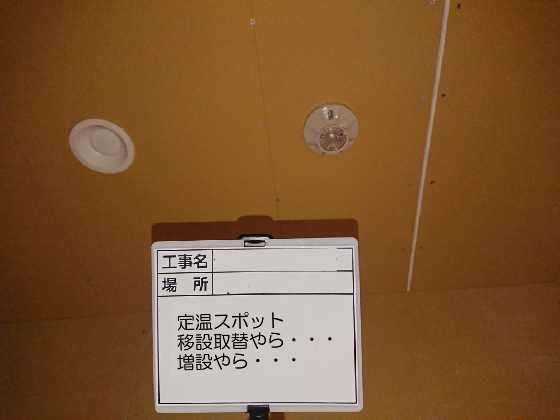

定温ですな↑。後で移設や増設があります。
仕上げは、間仕切り関係と小部屋仕上げのみ。
なので、天井貼りは給湯室などの小部屋だけです。
他も、衛生空調関係と電設工事くらいですかね。
誘導灯もあったのですが、既存そのままですと。
間仕切りも終わり、設置工事に・・・。
こんなん↓になりますです、ハイ。

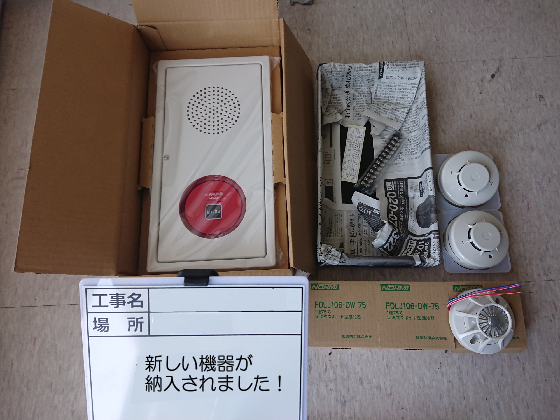

んでもって、機器が納入されました。N美防災の品です。

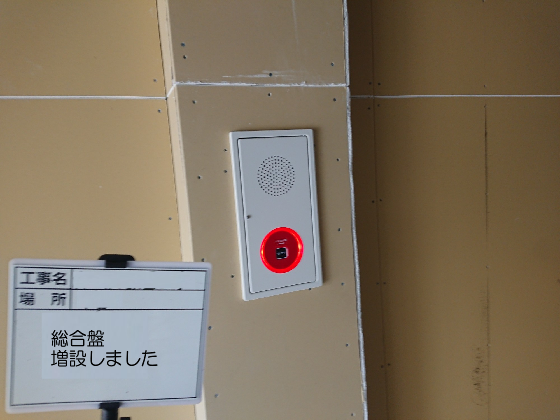

感知器工事は時間かからないので、まずは総合盤の増設から。
この↓ボードを開口して取り付けます。
間仕切り壁になってますが、上部は塞がれてないので配線できます。
開口して取付下地を造ってしまえば水平調整と繋ぎ込みくらい。
既設の総合盤からペア線を引いてくるのも楽々~。
付けました↑。また途中の写真が無い(--;
まぁ、あなたの想像ど~りデス、ハイ!
では、感知器関係をやっつけます↓。
各作動試験を実施して、終了。
本日も、お疲れさまでした(^^)/
